工程施工關鍵階段的試壓沖洗與接水碰頭全流程

申請免費試用、咨詢電話:400-8352-114

   試壓、沖洗階段

  1、工作內容:工程管理單位(分公司)提報試壓方案、沖洗方案進行管道試壓自檢工作。在各項資料齊全、自檢合格下報技術部。由技術部牽頭溝通集團主管部門進行實地檢查,并出具合格報告。

  2、工作目標:通過自檢保證試壓、沖洗過程符合規范要求,同時做好檢查前準備工作,為迎接檢查做好標識及試壓方案、沖洗方案等相關檔案資料,確保一次性合格。

  3、各部門職責:

  (1)技術部:牽頭組織集團工程主管部門、監理單位、化驗室等單位進行現場檢查。

  (2)工程管理單位(分公司):按照相關規范要求,現場自檢合格,并出具相關資料。

  給水管線接水碰頭階段

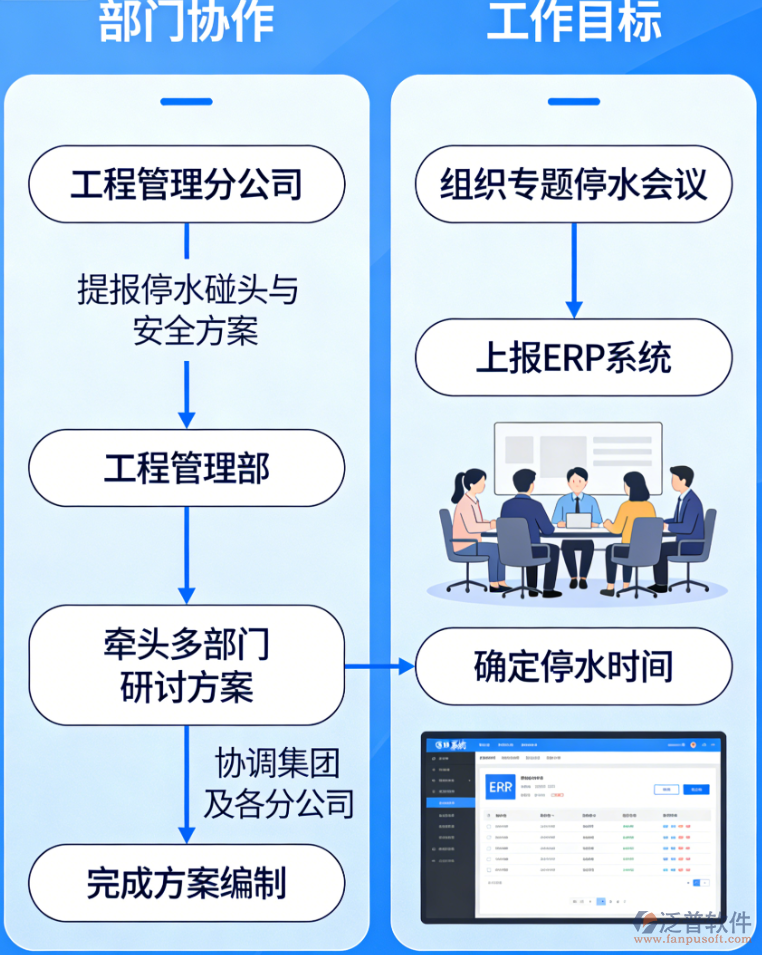

  1、工作內容:工程管理單位(分公司)提報停水碰頭方案、安全措施方案報工程管理部。由工程管理部牽頭組織技術部、安全部、材料部、工程管理單位(分公司)研究管道停水碰頭方案。同時協調并提報集團主管部門、各區營業分公司及相關單位編制完成停水碰頭方案,在停水前做好溝通協調工作。


  2、工作目標:組織申請相關部門召開專題停水會議,并上報erp系統,確定停水時間。

  3、各部門職責:

  (1)工程管理部:審核工程管理單位(分公司)提報的停水碰頭方案、安全措施方案,匯總相關單位意見,形成最終接水方案,協調召開專題會議,上報ERP停水申報系統。

  (2)技術部:從質量或危大工程角度對接水碰頭方案進行論證。

  (3)安全部:從安全角度對接水碰頭方案進行論證

  (4)材料部:詳細了解接水碰頭現場材料準備情況,隨時進行補充材料。

  (5)工程管理單位(分公司):提前與各區營業分公司管網部門進行協調溝通,根據接水現場及現狀管網情況,編制現場接水碰頭方案、安全措施方案。接水過程中,聯系區營業分公司進行關閉和開啟閥門事宜。
